Um total de 7410 MW distribuídos por 37 projetos e concedidos a 31 desenvolvedores no âmbito do regime misto começam a delinear o novo mapa dos investimentos em energias renováveis no México.
Embora a Comissão Federal de Eletricidade (CFE) ainda não tenha divulgado oficialmente todos os detalhes do processo, as informações compiladas pela Energía Estratégica permitem identificar quais empresas foram selecionadas e quanta capacidade cada uma concentraria no esquema misto promovido pelo governo mexicano.
A distribuição da capacidade mostra uma clara concentração em um pequeno grupo de empresas que liderarão grande parte da expansão das energias renováveis no país: a Thermion Energy aparece como uma das principais vencedoras do processo, seguida por desenvolvedoras como Terralia, Fisterra Energy, Oak Creek, Cubico México, Solarig e Atlántica Renewable Power.

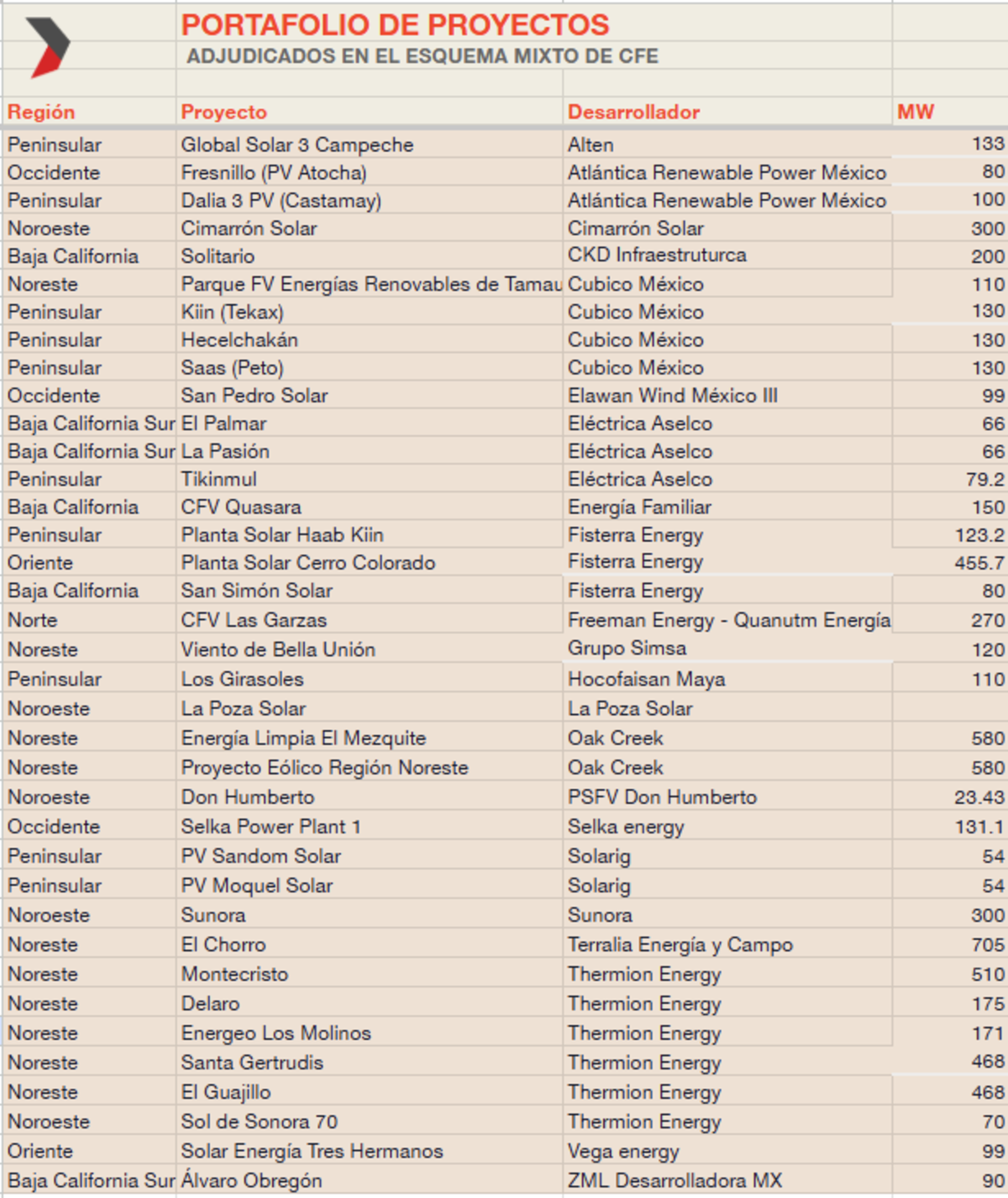

Entre os principais contemplados está a Thermion Energy , que acumulará mais de 1600 MW por meio dos projetos Montecristo, Delaro, Energeo Los Molinos, Santa Gertrudis, El Guajillo e Sol de Sonora 70.
Segue Oak Creek , com aproximadamente 1.160 MW distribuídos entre Energía Limpia El Mezquite e Proyecto Eólico Región Noreste.
Em terceiro lugar está a Terralia Energía y Campo , que atingiria 705 MW , incluindo capacidade de armazenamento equivalente a 45% através de sistemas BESS .
Em seguida vem a Fisterra Energy , com aproximadamente 659,2 MW correspondentes à Usina Solar Haab Kiin (123 MW), à Usina Solar Cerro Colorado (123,2 MW) e à Usina Solar San Simón (455,7 MW). A Cubico México possui cerca de 500 MW através do Parque Fotovoltaico Energías Renovables de Tamaulipas (110 MW), Kiin (130 MW), Hecelchakán (130 MW) e Saas (130 MW). A Atlántica Renewable Power México também se destaca, com 180 MW concedidos através de seus projetos fotovoltaicos.
Mais atrás fica a Solarig , com aproximadamente 108 MW distribuídos entre a PV Sandom Solar e a PV Moquel Solar.
No grupo seguinte estão a Sunora e a Cimarrón Solar , ambas com 300 MW de capacidade contratada.
Por sua vez, a Freeman Energy - Quantum Energía adiciona 270 MW através do projeto CFV Las Garzas.
Seguir leyendo
A lista é completada por Eléctrica Aselco (211 MW), CKD Infraestructura (200 MW), Energía Familiar (150 MW), Alten (133 MW), Selka Energy (131,1 MW), Don Humberto (131 MW), Grupo Simsa (120 MW), Hocofaisan Maya (110 MW), Elawan Wind México III (99 MW) e Vega Energy (99 MW). PM).
Uma das novidades é a inclusão da Atlas Renewable Energy entre as empresas vencedoras da licitação. Segundo informações obtidas por esta publicação, a empresa foi selecionada para desenvolver os projetos CFV Concepción Mendizábal Fase 1, Fase 2 e Fase 3 , fortalecendo sua posição no mercado mexicano.
A distribuição geográfica das iniciativas mostra uma forte concentração em Sonora, Tamaulipas, Campeche, Yucatán e Baja California Sur, estados que figuram como alguns dos principais beneficiários da nova capacidade renovável contemplada no âmbito do programa.
Embora os nomes dos desenvolvedores e muitos dos projetos estejam começando a ser conhecidos no setor, a CFE ainda não publicou oficialmente a lista final de premiados nem os detalhes completos do processo.
Portanto, as informações apresentadas são uma reconstrução da Energía Estratégica com base em dados fornecidos por Miguel Ángel Ramírez Bocanegra, Diretor da Bora Energy , complementados por fontes internas do setor. Consequentemente, alguns nomes de projetos, empresas ou veículos de desenvolvimento podem sofrer alterações após a formalização dos resultados pelas autoridades.

Vale lembrar que o processo se desenrola Em paralelo ao Segundo Convocatório para Atenção Prioritária aos Pedidos de Licença de Geração e Interconexão alinhados com o Planejamento Vinculativo , cujo cronograma foi recentemente modificado pelo Ministério da Energia (SENER).
De acordo com o novo cronograma, os pedidos de autorização para geração de energia podem ser submetidos à CNE entre 6 de julho e 6 de agosto. A análise dos requisitos e eventuais ajustes necessários ocorrerão durante o mês de agosto, enquanto o Centro Nacional de Controle de Energia (CENACE) divulgará os resultados dos estudos de interconexão e os custos das obras de reforço no dia 24 de agosto.
A partir desse ponto, os desenvolvedores devem manifestar sua aceitação das obras e dos custos associados, incluindo uma fase de reavaliação que poderá se estender até meados de setembro. Por fim, a avaliação técnica e a análise da licença pela Comissão Nacional de Energia serão concluídas entre 14 e 22 de setembro.
Assim, a publicação dos resultados finais da Segunda Chamada foi agendada para 23 de setembro de 2026 , quase um mês depois do planejado inicialmente, estendendo o prazo para que os desenvolvedores concluíssem os requisitos técnicos, regulatórios e de interconexão antes da definição final dos projetos selecionados.
